Chấp thuận nhà đầu tư Dự án Nhà máy điện linh hoạt Ninh Bình
Lượt xem: 239
0:00 / 0:00
Giọng nữ Ngọc Hoa
Ngày 30/9/2026, UBND tỉnh Ninh Bình ban hành Quyết định số 3587/QĐ-UBND về việc chấp thuận nhà đầu tư Dự án Nhà máy điện linh hoạt. Nhà đầu tư là Liên danh Tổng Công ty Phát điện 3 - CTCP (EVNGENCO3) và Công ty Cổ phần Dịch vụ Vận tải Thuận Hải.
anh tin bai

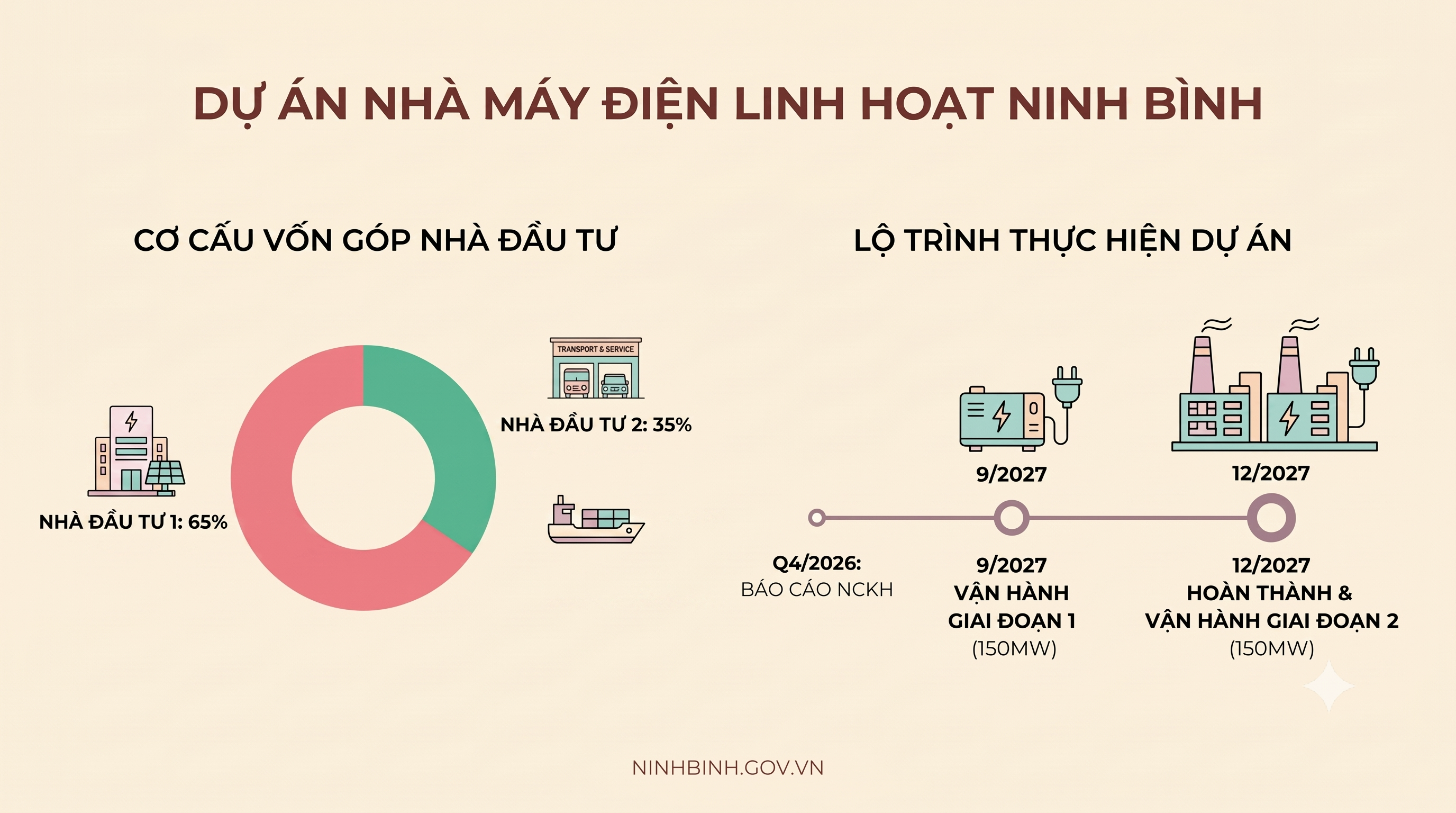

Ảnh minh họa

Tổng chi phí thực hiện dự án là hơn 7.107 tỷ đồng, trong đó, vốn góp của các nhà đầu tư là 1.067 tỷ đồng, vốn huy động là hơn 6.040 tỷ đồng.

Dự án được triển khai theo 2 giai đoạn:

Theo tiến độ được phê duyệt, trong Quý IV/2026, nhà đầu tư thực hiện lập, trình, thẩm định và phê duyệt Báo cáo nghiên cứu khả thi.

Công tác thi công xây dựng cơ bản được triển khai từ Quý I đến Quý IV/2027.

Dự án được phân kỳ đầu tư thành 2 giai đoạn.

Giai đoạn 1 có công suất 150MW, dự kiến đưa vào vận hành từ tháng 9/2027.

Giai đoạn 2 có công suất 150MW, dự kiến hoàn tất và đưa toàn bộ dự án vào vận hành chính thức trong tháng 12/2027.

Dự án Nhà máy điện linh hoạt có thời hạn hoạt động 50 năm theo quyết định chấp thuận nhà đầu tư.

Tin, ảnh: Lương Hậu
